根据洁净室的特点,结合本工程项目的实际情况,遵守相关的标准、规范,按具体洁净室工程设计图纸要求密切配合,制定具体洁净室工程的施工程序和计划进度,按部就班、循序渐进地在保证洁净室建造质量和满足业主的进度要求的情况下,顺利完成洁净室的施工建造。

洁净室的主要项目施工流程:

放线测量→洁净室地面找平处理→实验排风管道安装→洁净室围护结构安装→洁净室天花安装→洁净室PVC地板施工→实验家具安装→通风设备及风口安装→设备调试→全系统测试

注;1.洁净室施工应在土建工程完成,清洁好现场后进行。

一、彩钢板的施工:

1、施工作业条件

结构施工必须在土建完成之后,没有产尘作业施工,环境达到一定的洁净度,其它专业主体工作已基本完成,结构装修设计完成,材料到位之后方可进行结构施工。

2、安装准备

“兵马未动,粮草先行”,准备的好坏将直接影响到工程施工进度和质量好坏。净化装修的准备工作主要包括对图纸深入理解、现场所需材料和工机具的准备以及人员配备等几个方面。其中材料的准备尤为重要。金属壁板由专门的工厂加工预制,需要有一定的生产运输周期,故施工前材料是否齐全是施工能否顺利进行的关键。

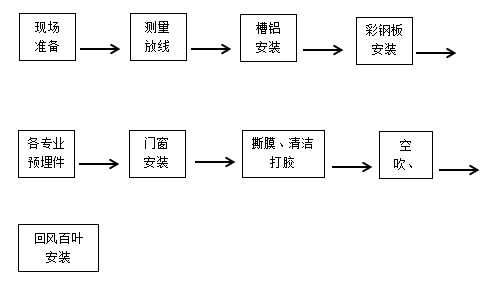

3、隔墙施工工艺:

4、吊顶施工工艺

5实际施工过程中,顶棚、墙板安装后撕膜、清洁和打胶必须同步进行。一般彩钢板在撕膜前,应对室内各专业的施工进行一次全面检查,包括空调机的安装、各种管线的安装、门窗安装和相关技术设施的施工安装是否达到要求,并作检查记录。

6.天花吊件制作安装:

1)确定吊杆与楼板的挂点。

2)根据所确定的所有挂点,计算出所用吊杆(螺纹)的大小,根据挂点之间距离,确定主龙骨(C型钢制作)的型号,以保证天花荷载达到规范要求。

3)吊杆、主龙骨加工制作。

螺纹吊杆安装前要切割成适当的长度,根据测量基准线到楼板底或梁板底来测定,吊杆尺寸根据现场实际情况选定,用两个相应尺寸的膨胀螺栓和角铁与顶棚固定,吊杆间距为1.2-1.5m,吊点要与顶板放线一致。安装膨胀螺栓要求全部没入,并将吊杆同时装好。

4)吊杆、主龙骨、T型铝制龙骨安装。

金属彩钢板装修的关键是节点和龙骨的安装,龙骨安装牢固才能继续顶、壁板的安装。

5)严格控制吊筋与楼面的连接,确保垂直、不脱落,主龙骨及T型龙骨安装水平。

7.隔墙板材的安装:

1)板材制作与天花板相同,根据施工图计算出所有墙板的尺寸及块数,预先在工厂加工好备用。待工地条件成熟立即运往工地。

2)熟读图纸对墙板位置画线定位。

3)根据所画图纸安装50*25铝制地槽,铝制地槽与楼面连接采用8*75膨胀螺丝。

4)板材就位,板与板连接要求平整、板缝严密。根据线管线路,对线管预埋、开孔。

5)铝材配件的安装。对墙面与天花、墙面与地面、墙面之间转角安装弧形铝材,保证无死角,表面无螺丝。铝材配件与板材连接处采用三胶封涂。

8.彩钢板安装注意事项:

1)彩钢板的制作是在工厂内进行,通过先进的生产工艺控制,质量保证程度高。

2)施工方法

就位准备:彩钢板是预制建筑板材,可短不可长,可窄不可宽。以小块组成大面,一次成活。只有保证每一块板位置准确,才能保证全部板材安装的质量和零配件的安装质量。

连接可靠:彩钢板与天花龙骨的连接、板材与板材的连接、板材与配件的连接是保证板材安全使用的主要环节,必须认真完成每一点的连接,保证全面的可靠性。

密封防漏:板材组成的天花,必须保证纵横缝搭接严密,接缝和外露连接点的密封可靠至关重要,只有保证每一线、每一点密封良好,才能保证全面质量。

工程配合:配合天花开孔收边密封,以保证整个工程进度。

3)安装过程中的注意要点:

a、不准用硬质工具直接接触彩钢板面

b、移动金属彩钢板时要轻,不得平抬彩钢板;

c、彩钢板放置场地需清洁并有足够的保护措施

d、顶壁板开口后须立即封口,以免划伤

e、要严格控制产尘作业,控制出入人流

9.门和窗安装

根据门尺寸,提前准备材料。在现场按图纸要求尺寸进行安装。门窗配件要求对缝准确,转角保证垂直度,密封可靠,减少窗与窗口配件的缝隙。

10.撕膜清洁密封

10.1、撕膜前应具备的条件:

a、各专业末端安装结束

b、地面施工完成

c、净化室进行彻底清洁吸尘处理

d、顶壁板保护膜在安装时均已预留撕膜口。

10.2、清洁密封清洁密封是确保净化装修功能的关键工序之一,清洁是密封的前提,密封一般采用硅胶或其它建筑密封胶。打胶要求饱满均匀,胶略低于板面,为保证胶缝的均匀,可在打胶前在需打胶的接缝两侧贴上纸胶带,为保证所有胶缝的一致性,建议顶壁板均采用插条式连接方式。

11.成品的保护

结构施工完毕,其它专业施工未必完成,因此必须要对结构成品进行保护。不然,对整个工程的质量都会造成不良影响。

首先,严格控制人流和物流,以防划伤或污染围护结构。其它专业必须在围护结构上开孔的必须得到有关人员的许可方可进行。此外,严禁硬物碰撞围护结构。

12.质量标准

12.1使用材料必须符合设计要求

12.2材料的开箱必须在清洁的环境中进行,确定其规格性能完好。

12.3吊顶表面的平整度高低差小于2mm

12.4接缝的平直度必须小于1.5m

12.5接缝高低必须小于1mm。

12.6缝隙不大于0.5mm。

12.7壁板的垂直度误差小于1度。

12.8围护结构密封完好。

Hi,are you ready?

准备好开始了吗?
那就与我们取得联系吧

有一个医疗器械项目想和我们谈谈吗?您可以填写右边的表格,让我们了解您的项目需求,这是一个良好的开始,我们将会尽快与你取得联系。当然也欢迎您给我们写信或是打电话,让我们听到你的声音!

奥咨达 | 高端医疗器械临床注册专家

24小时免费咨询热线:

400-6768632

填写您的项目信息

填写完表单后,请点击以下任意一种沟通方式:
